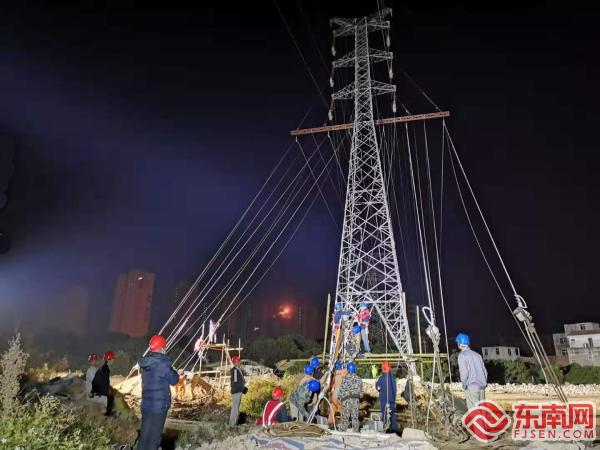

国网莆田供电公司深夜开展封网跨越施工。(吴峰 摄)
近日,国网莆田供电公司组织20多名施工人员挑灯夜战,顺利完成220千伏石新I、II路跨铁路封网施工作业,加快推进线路升级改造。
据悉,220千伏石新I、II路新度至笏石线路改造工程采用单、双回路架设,线路全长11.689千米,大部分塔基在旧线下方,故需等220千伏原石新Ⅰ、Ⅱ路线路停电后方可进行改造跨越施工。由于线路跨越杭深铁路涉及福厦客专改造项目,铁路部门要求不能采用在跨越点隔离栅两侧搭设跨越架封网的施工方式。为确保工程有序推进,莆田供电公司与铁路部门协调配合,选择凌晨2点半至4点动车休息的“天窗”期,采用吊桥方式在天窗时间点内封网,实现电力施工和铁路安全运行双保障。
因夜间能见度差、施工区域限制等客观因素,大大增加了作业的危险系数和难度。为确保安全,该公司做好前期勘察和施工部署,制定详细的安全防护措施,加大现场照明力度,做足前期准备。
“大家打起十二分精神,注意做好安全防护!”凌晨1时许,该公司全体施工人员到达现场,召开施工站班会,交代施工技术要点和安全注意事项,布置现场照明,地面人员人员和高空人员就位。接到铁路部门已经完全停电的通知后,现场指挥人员一声令下,高空人员与地面人员相互配合,利用原新石线路,高效完成布置拖网绳和承载索等工作。凌晨4时,全体人员停止作业,做好拖网绳和承载索的临时锚固措施,撤离现场。
据悉,莆田供电公司针对该工程,结合铁路运行安排,自10月26日起启动“零点工程”,经过十余天陆续施工,已全面完成封网架线作业。目前该公司正紧锣密鼓开展新线路验收,预计将于12月底投运。改运后,将大大强化莆田220千伏主干网架,改善莆田地区电网结构,提高电网安全运行能力和供电可靠性。
